قياس الشبابيك قبل اللياسة = خسارة 18,000 ريال [قاعدة ماجيكو الذهبية 2026]
فيلا في حي النرجس بالرياض دفع مالكها 18,000 ريال إعادة تركيب 24 شباك بسبب خطأ واحد: المقاول قاس الشبابيك قبل اللياسة. عندما اكتمل البناء، الفجوة بين القطاع والجدار كانت 4 ميليمترات. الورشة حاولت سدها بسيليكون كثيف — لم يدم الحل سنة. هذه ليست قصة منفردة. في مصنع ماجيكو (+22 سنة، AluK Authorized Partner)، نرى هذا الخطأ في 1 من كل 7 مشاريع نُستدعى لإصلاحها. هذه القاعدة الذهبية وحدها فرّقت بين شركات الألمنيوم الجادة والورش الهاوية في السعودية لعقود.
لماذا القياس بعد اللياسة قاعدة غير قابلة للتفاوض؟
اللياسة (Plastering) تضيف من 1.5–3 سنتيمتر سماكة على كل جدار حسب نوع الخلطة وحرفية البنّاء. هذه التغييرات الميليمترية تتراكم على محيط فتحة الشباك، فتغيّر الأبعاد النهائية بـ 5–12 ميليمتر بسهولة. القياس "على العظم" قبل اللياسة = إنتاج قطاع لمقاس لن يوجد بعد البناء.
5 أسباب ميدانية تجعل القياس بعد اللياسة إلزامياً
1) دقة الميليمتر تنهار قبل اللياسة
الجدار "على العظم" غير منتظم — الطوب الإسمنتي يترك فجوات 5–8 مم، والفتحة قد تكون مائلة 2–3°. اللياسة تستوي السطح وتربّع الزوايا. القياس قبلها يعطيك مرجعاً سيتغيّر — كأنك تخيط بدلة لشخص لم يولد بعد.
2) السيليكون ليس حلاً للفجوات الكبيرة
السيليكون الإنشائي (Dow Corning 795) معتمد لفجوات حتى 3 ملم فقط وفق ASTM C1184. أي فجوة أكبر تتطلب حشواً (Backer Rod) ثم سيليكون فوقه. الورش التي تحشو 8 ملم بالسيليكون مباشرة تخلق نقطة فشل تنشق خلال 18 شهراً تحت دورات الحرارة السعودية.
3) تسرّب المياه يبدأ من الفجوة الخفية
أمطار الرياض القصيرة + رياح الشمال تدفع الماء جانبياً تحت الإطار. لو الفجوة بين الفريم والجدار > 5 ملم، الماء يصل إلى البلاستيك العازل ويتسلل إلى داخل المنزل. كل كازو نراه لتسرب الشبابيك مرتبط بقياس قبل اللياسة.
4) فقدان كفاءة الثيرمال بريك
نظام AluK SC156 الثيرمال بريك يعطي U-value = 1.7 W/m²K في ظروف التركيب المثالية. لكن إذا الفريم محشو بسيليكون 8 ملم بدلاً من تلامسه المباشر مع الجدار، U-value الحقيقي يرتفع لـ 2.4 W/m²K — تخسر 30% من فاعلية العزل التي دفعت ثمنها.
5) الـ Mock-up المعتمد يحمي ظهرك تعاقدياً
القاعدة الذهبية الثانية في ماجيكو: لا تركيب نهائي قبل Mock-up (نموذج تشغيلي) معتمد من المهندس الاستشاري. هذا الـ Mock-up يُنفّذ بعد اللياسة وقبل التركيب الكامل، ويُكتشف فيه أي خطأ قياس قبل تكرار الأخطاء على 47 شباك.
سير عمل ماجيكو: 5 خطوات تفصل النجاح عن الكارثة
- زيارة الموقع 1 (Pre-Plastering): تقدير أولي + تأكيد فتحات الجدار + توصيات للمقاول.
- اللياسة + 7 أيام جفاف: اللياسة تجفّ بالكامل (شتاءً تحتاج 10 أيام). أي قياس قبل الجفاف يتغيّر بعدد ميليمترات.

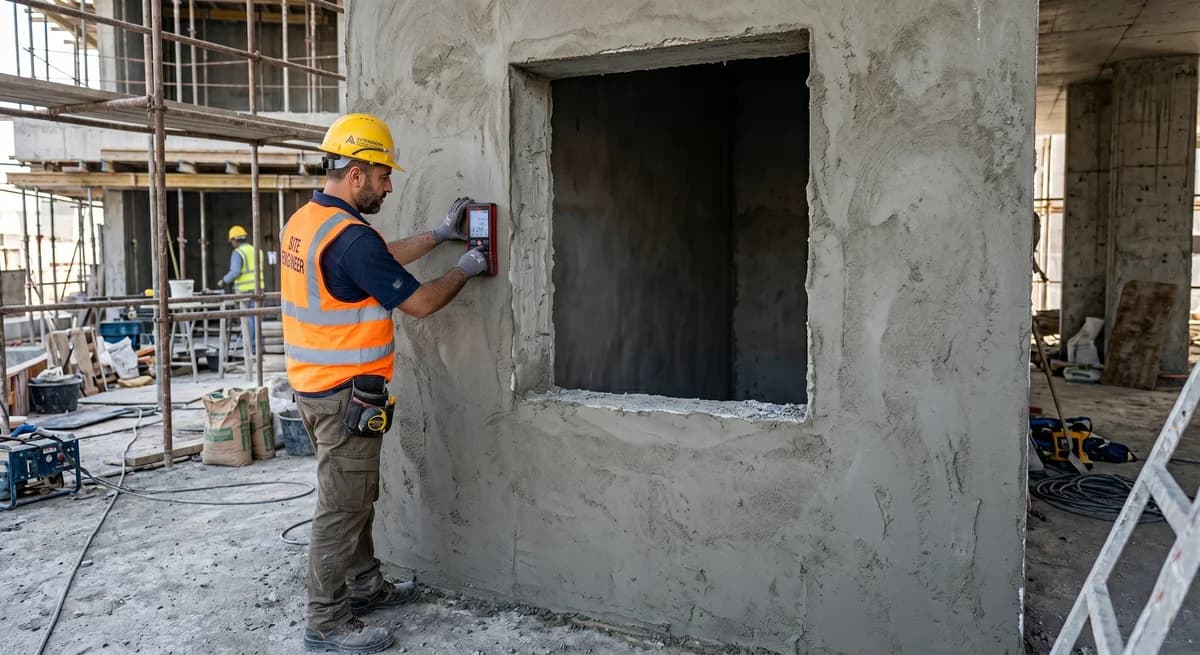

- زيارة الموقع 2 (Final Measurement): فني ميداني يقيس كل فتحة بليزر بدقة ±1 مم، يوثّق على نموذج رسمي مختوم.
- تصنيع + Mock-up: أول 2 شباك تُصنَّع وتُركّب كنموذج. المهندس الاستشاري يعتمدها قبل المتابعة.
- التركيب الكامل + ضمان: 47 شباك تُركّب بدقة الـ Mock-up المعتمد + ضمان مكتوب 10 سنوات على الإغلاق.
دراسة حالة: فيلا حي الياسمين 2024 — درس مستفاد
المشروع: فيلا 620 م²، حي الياسمين، شمال الرياض | التحدي: المالك أراد البدء بتصنيع الألمنيوم بالتوازي مع البناء لتوفير الوقت.
القرار الخاطئ: الورشة الأولى قاست قبل اللياسة لتسريع الجدول. عند التركيب اكتشفنا أن 12 شباك من 47 لها فجوة 4–6 ملم بسبب اللياسة. الورشة حاولت تصحيح بالسيليكون — رفض المهندس الاستشاري الاستلام.
الحل من ماجيكو: أعدنا تصنيع 12 شباك بمقاسات صحيحة بعد اللياسة، بسماكة جدار 1.8 مم AluK SC156. تكلفة إعادة التصنيع: 11,200 ريال. تكلفة تأخير المشروع شهرين: 26,000 ريال إيجار سكن مؤقت للمالك.
القاعدة الذهبية الجديدة منذ ذلك المشروع: اللياسة أولاً، القياس بعدها — لا استثناءات حتى لو كلّف ذلك أسبوعاً إضافياً في الجدول.
الخلاصة: السرعة المزيّفة تكلّف 5× من الانتظار الصحيح
تسريع البناء بالقياس قبل اللياسة قد يوفّر أسبوعين على الجدول، لكنه يكلّف 10–25 ضعف هذه الأيام في إعادة تركيب وإصلاحات. أفضل شركة ألمنيوم هي التي ترفض القياس قبل اللياسة حتى لو ضغط المقاول. للمزيد عن معايير اختيار الشركة، راجع دليل أفضل شركة شبابيك ألمنيوم في السعودية 2026 — 9 معايير.
الأسئلة الشائعة
كم يوماً يجب أن أنتظر بين اللياسة وقياس الشبابيك؟
الحد الأدنى 7 أيام صيفاً، و 10 أيام شتاءً، لضمان جفاف اللياسة بالكامل. القياس على لياسة طرية يخدع — تتقلّص بضعة ميليمترات بعد الجفاف الكامل وتعود تظهر الفجوات.
هل يمكن تعويض خطأ القياس قبل اللياسة بسيليكون كثيف؟
نظرياً نعم لفجوات < 3 مم وفق ASTM C1184. لكن السيليكون لا يحلّ المشكلة الإنشائية — يُخفيها. فجوات > 5 مم تحتاج Backer Rod + سيليكون، وهذا حل مؤقت لا يُعتمد لأكثر من سنتين تحت مناخ السعودية.
ماذا لو رفض المقاول الانتظار للياسة قبل التصنيع؟
هذا يعني أن المقاول يفضّل الجدول على الجودة. في ماجيكو نرفض هذه المشاريع — سمعتنا تتأذى من الفجوات حتى لو الخطأ أصلاً من الجدول. اطلب توقيعاً مكتوباً من المقاول يتحمّل فيه تكلفة إعادة التركيب لو حدثت فجوات.
هل قاعدة "بعد اللياسة" تنطبق على المباني العالية أيضاً؟
نعم وأكثر صرامة. في الأبراج، الجدران تنحني بسبب الحمل الديناميكي — القياس بعد اللياسة + Mock-up معتمد + تسامح هندسي 2 مم لكل طابق فوق 10. الورش التي تتجاهل هذا تتسبّب في مشاكل تسرّب على ارتفاع 30 طابق.
كم تكلفة إعادة تركيب 24 شباك بسبب خطأ القياس؟
المتوسط في الرياض 2026: 15,000–22,000 ريال حسب نظام القطاع وحجم الفتحات + تكلفة تأخير المشروع المخفية (إيجار سكن مؤقت، فوائد قروض، أتعاب استشاري). الانتظار 7 أيام للياسة دائماً أرخص.
احسب تكلفة مشروعك
خلال دقيقة واحدة
حاسبة تكاليف هندسية متقدمة لجميع منتجاتنا — ستاندرد برو، بريميوم، أو اقتصادي. تقدير دقيق بالريال السعودي، مع توصيات من المساعد الذكي حسب مشروعك.
١/٣ اختر المنتج
7 منتجات


![كم سعر شتر الألمنيوم في السعودية 2026؟ [يدوي وكهربائي + الأسعار]](/_next/image/?url=%2Fimages%2Fblog%2Froller-shutter-prices-ksa-2026.webp&w=1920&q=75)
